mise à jour le 10/03/2020                    En cours
                                                                                                                         Accès direct à la "mise à jour"

Plans : RdC Clic ici, ou étage Clic ici

Dimanche 29 mai 2016

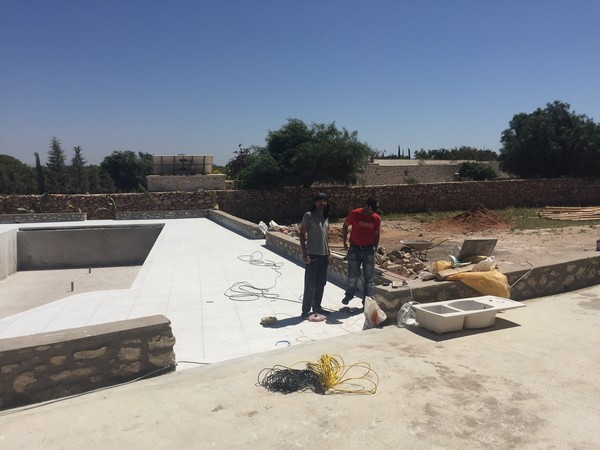

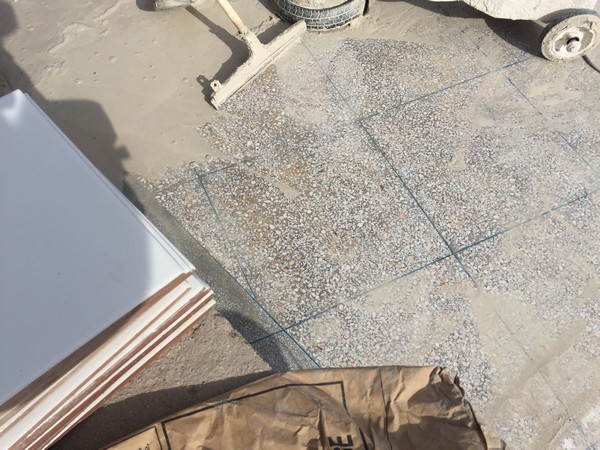

Pendant qu’au pays des cerises on se régale, pas que de cerises d’ailleurs, ici le chantier avance doucement.

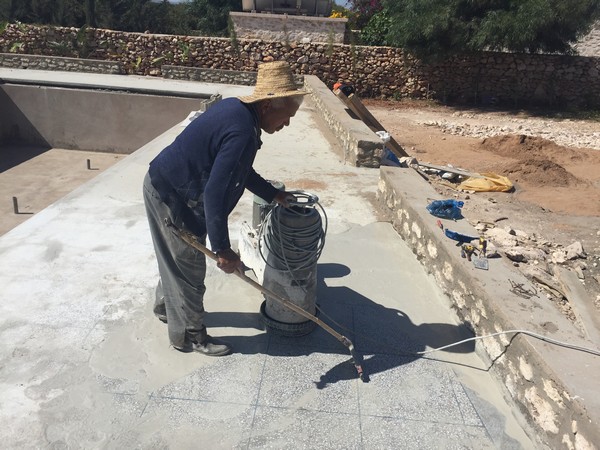

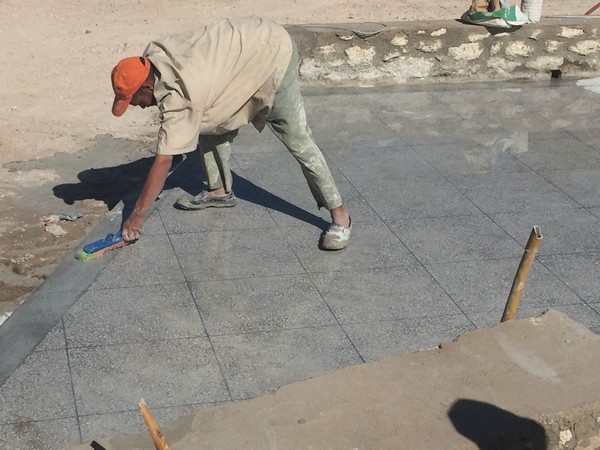

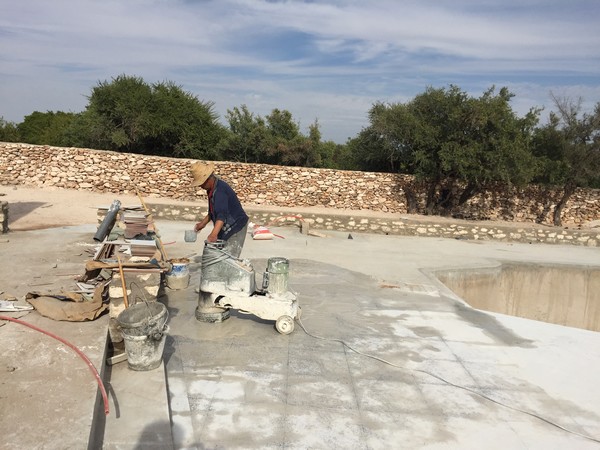

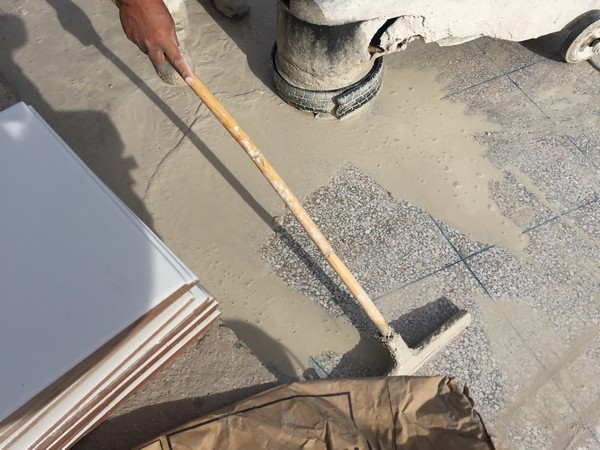

Abdellah de l’équipe « mosaïque » a repris du service et commence le ponçage du tour de piscine

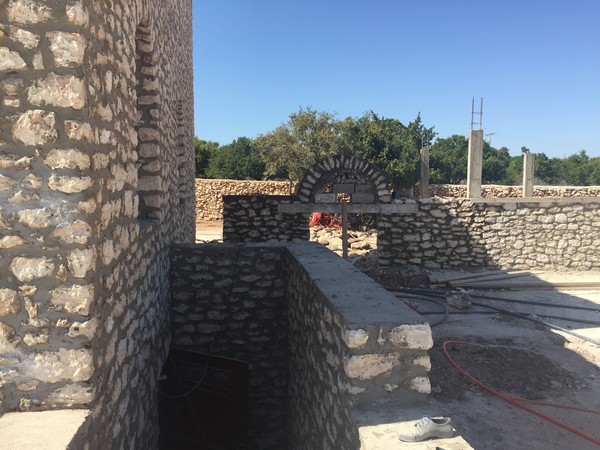

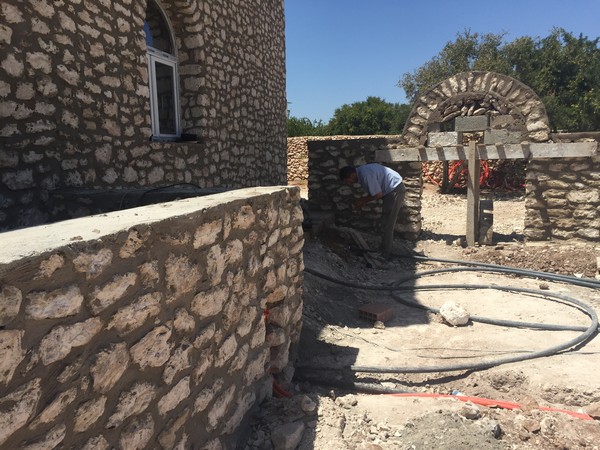

Le mur de séparation vers l’abri véhicule s’achève

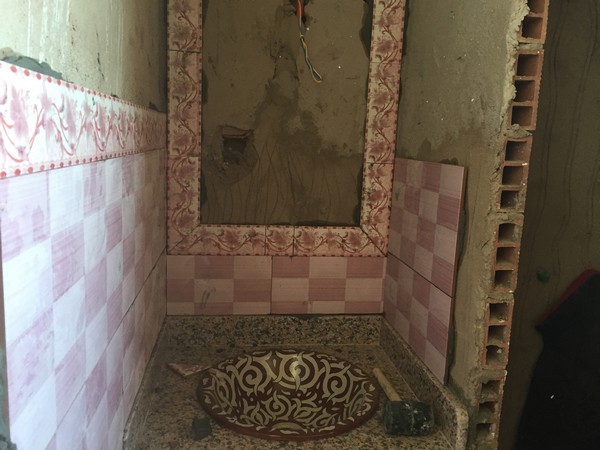

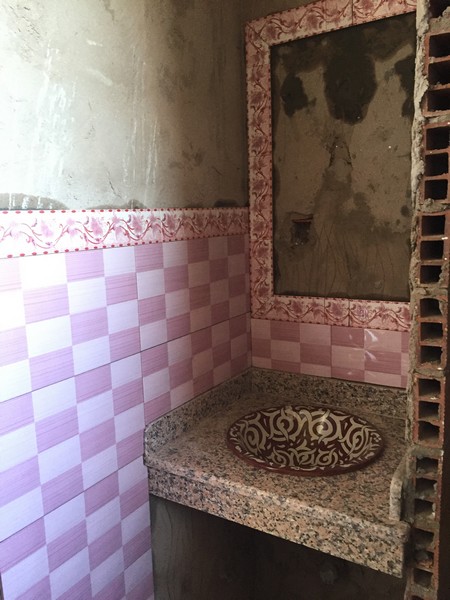

Pour faute de siphon et de cadre la SdB chambre N°3 est en attente

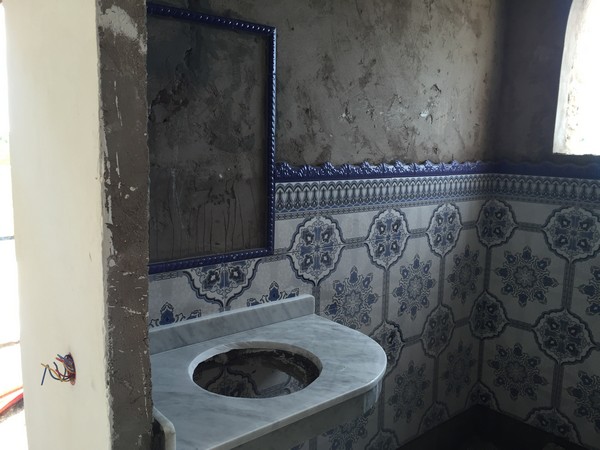

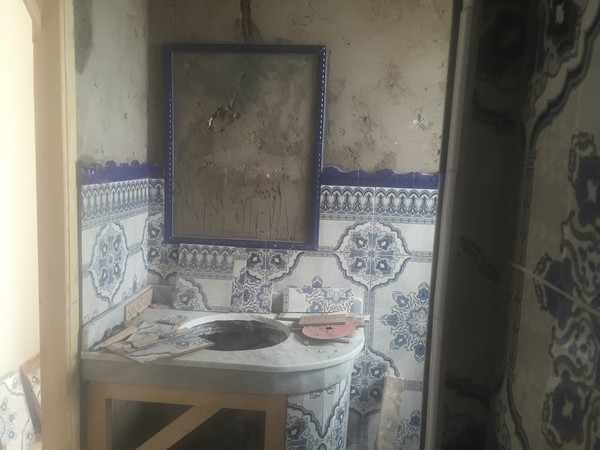

La SdB chambre N°4 n’attend que les cadres

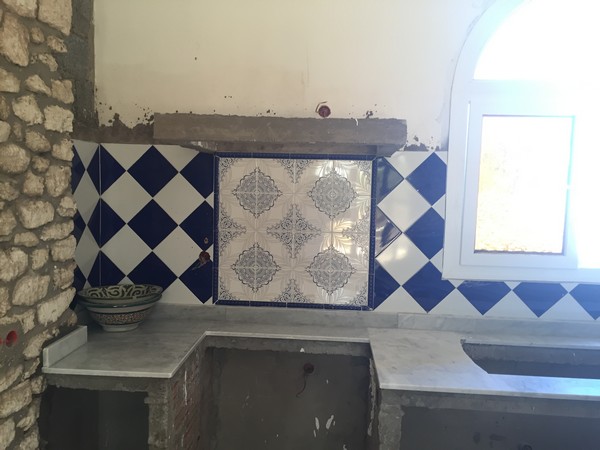

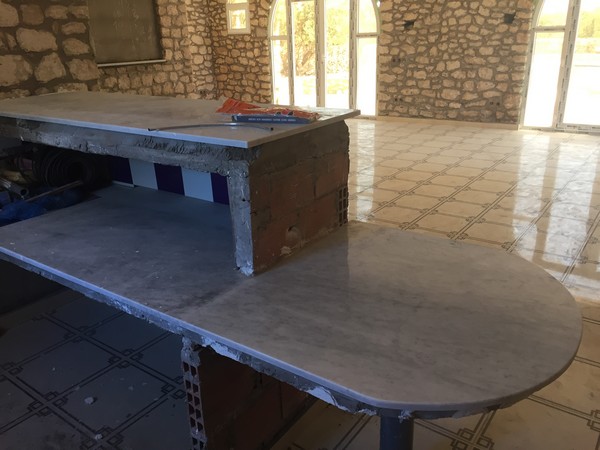

Quelques finitions de marbre côté cuisine

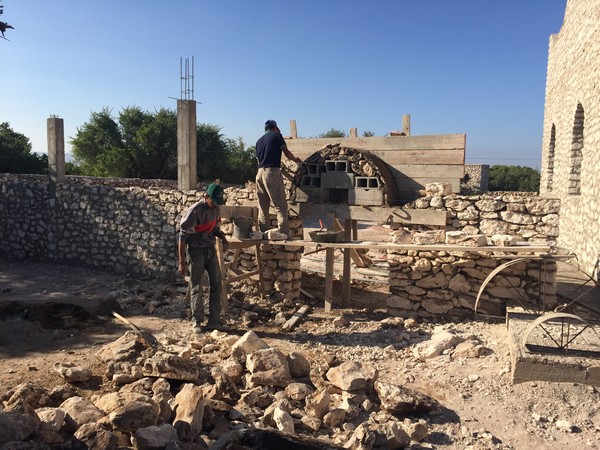

Et bientôt de nouvelles naissances mais dans le terrain cette fois

Mercredi 1 juin 2016

Le plombier et l’électricien sont de retour, huit jours qu’ils avaient quitté le « navire »

Le ponçage de la « mosaïque » se poursuit

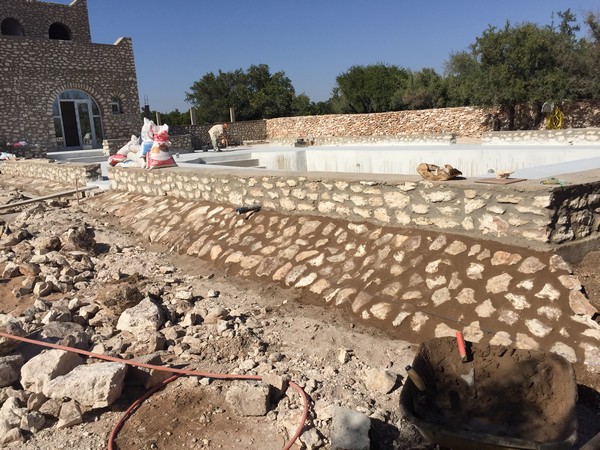

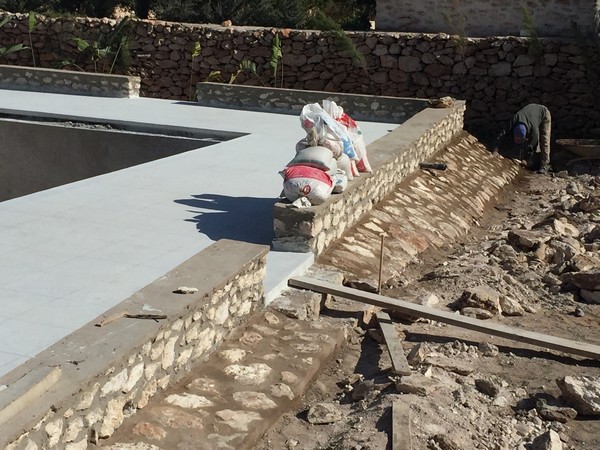

Les abords de la piscine sont affinés

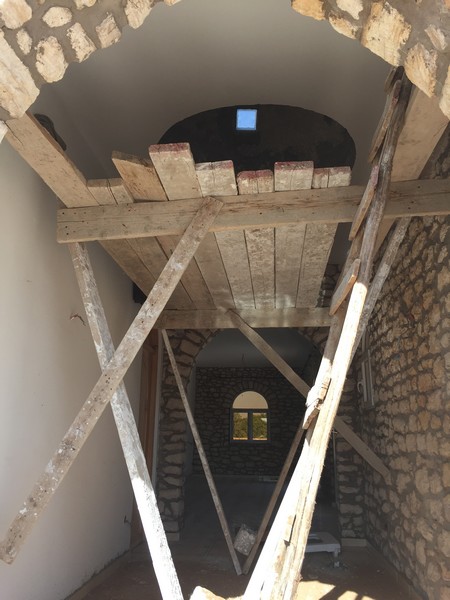

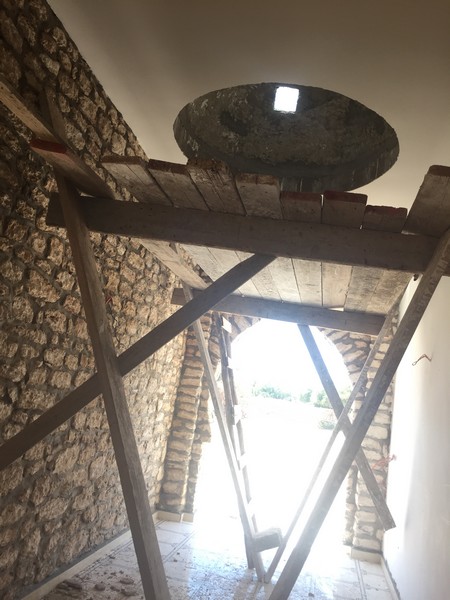

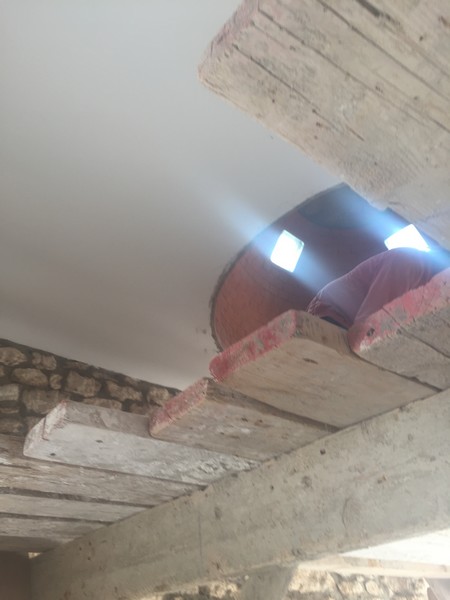

Echafaudage pour parer le dessous du dôme de sa finition

Le carrelage de la SdB chambre N°5 débute en attendant d’avoir les cadres des autres SdB (les siphons, eux sont arrivés !)

 Vendredi 3 juin 2016

Le plombier et l’électricien font des passages !

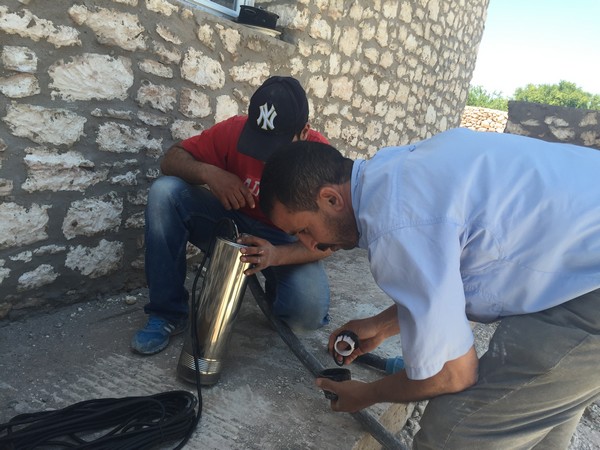

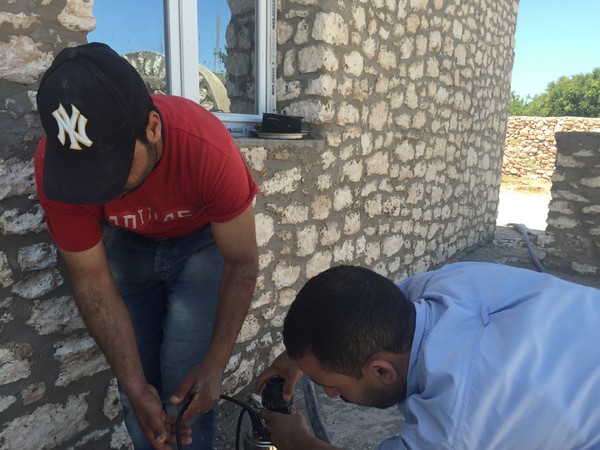

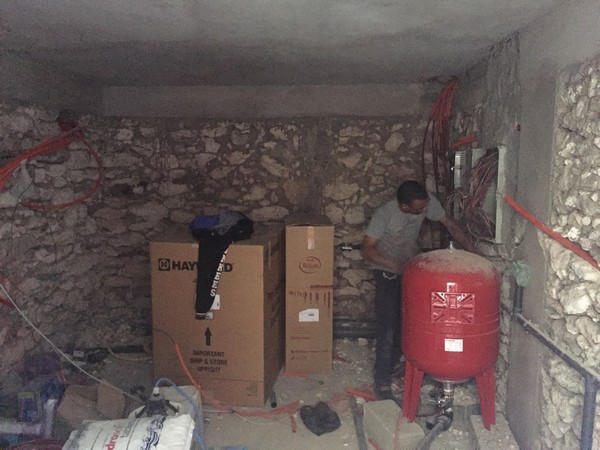

Côté plomberie toute la tuyauterie est cependant terminée dans la maison. Chaque circuit froid ou chaud de chaque appareil est condamnable ce qui facilite grandement toutes interventions. La robinetterie et les sanitaires sont sur place, après le passage du peintre ils seront posés. Les branchements pour la piscine sont prévus pour cette fin de semaine.

Côté électricité, tous les câbles sont tirés, le tableau débute. Comme pour la plomberie tous les matériels sont également sur place et ne demande qu’à être posés.

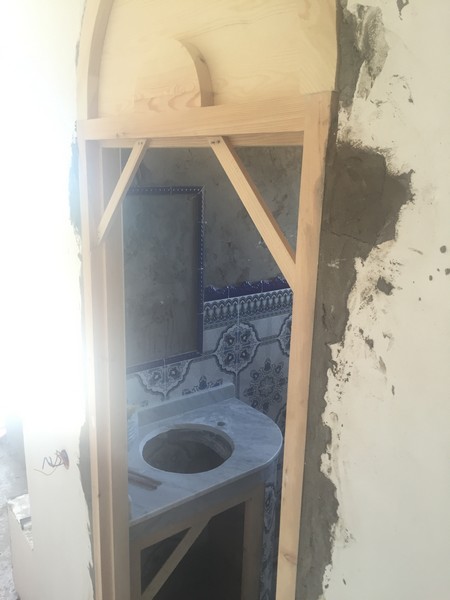

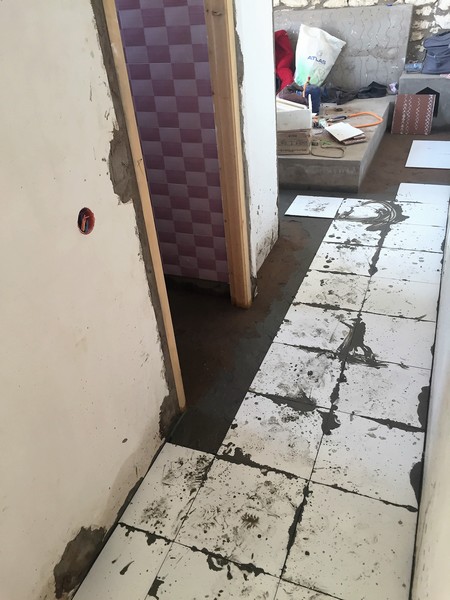

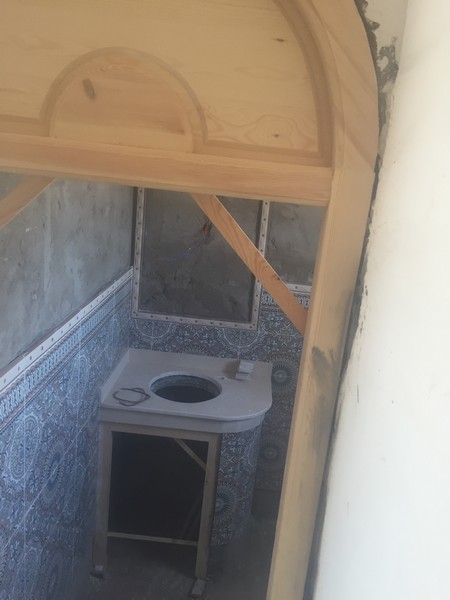

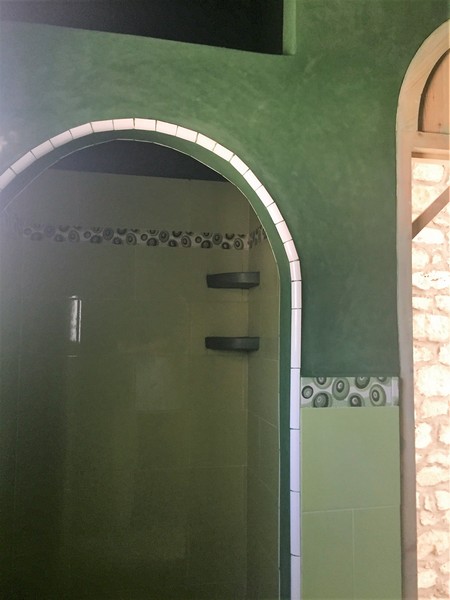

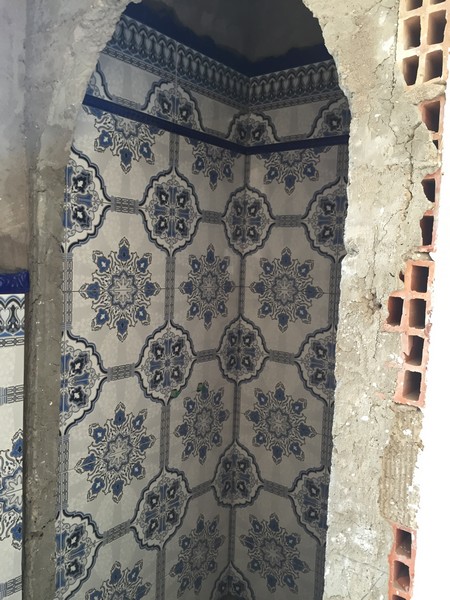

A l’étage la pose des faïences des 3 SdB est terminée.

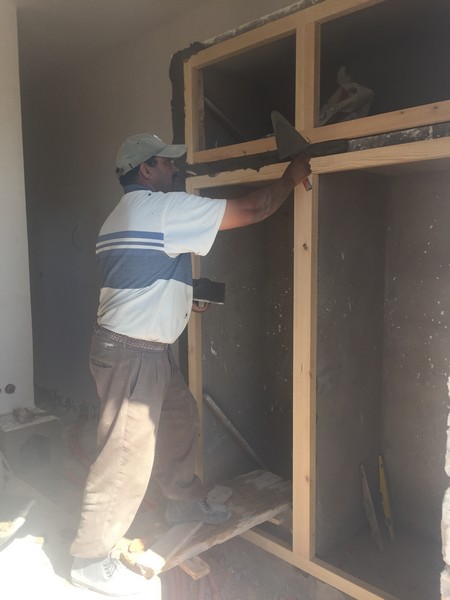

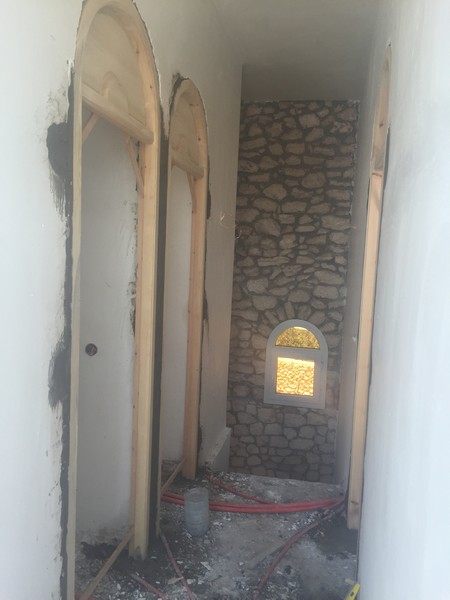

Tous les cadres de porte sont en place. Omar finalise la mise en place des cadres ce placard

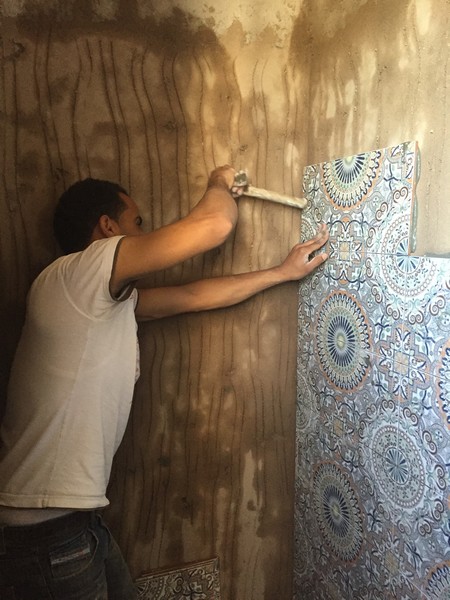

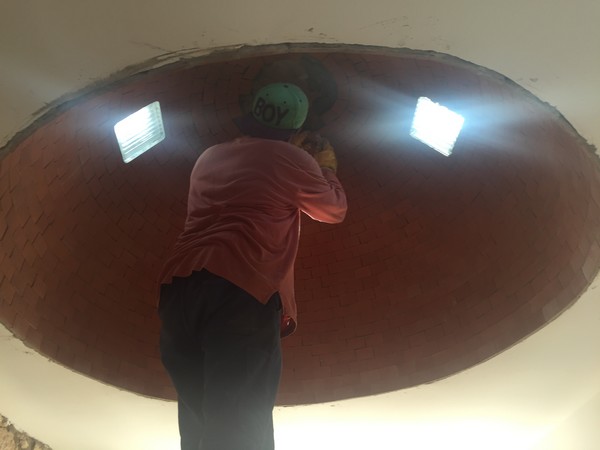

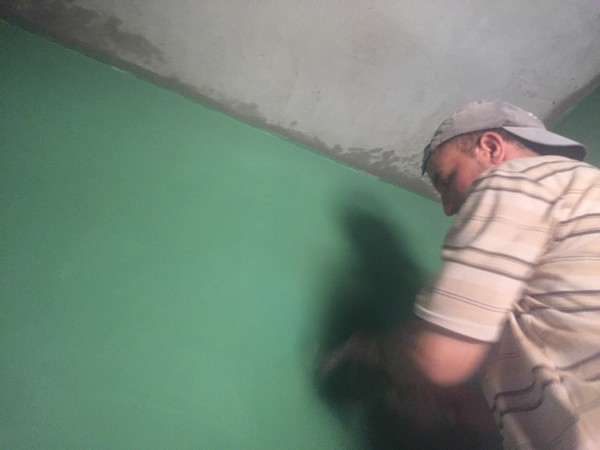

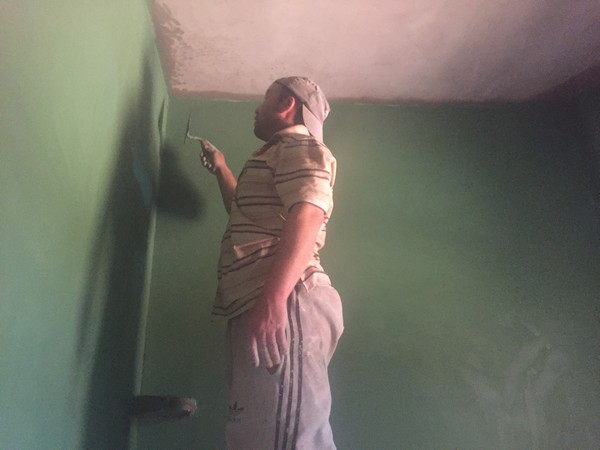

Au RdC Mr PILIER tapisse l’intérieur du dôme de bijemat

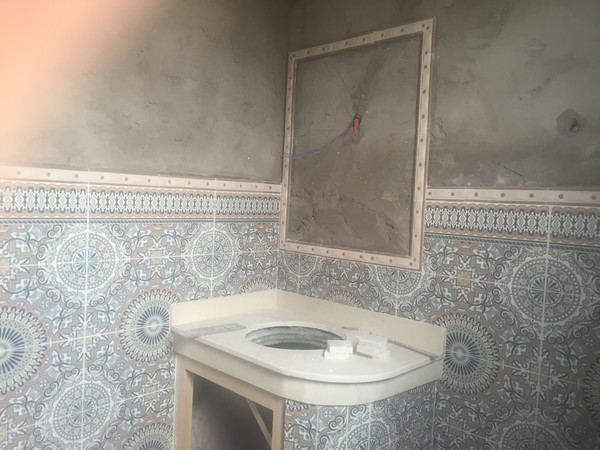

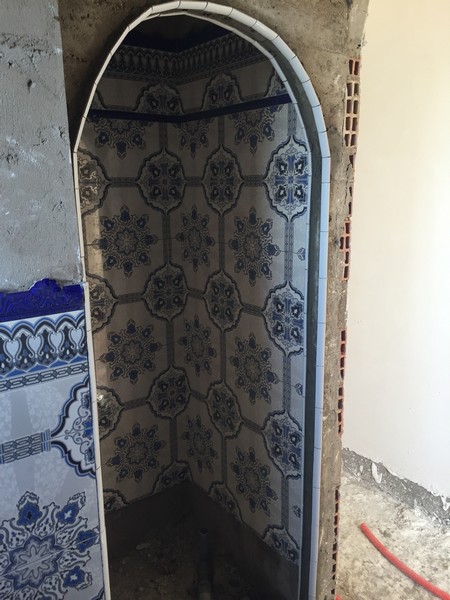

Les spécialistes du tadelakt ont entamé la SdB chambre N°3

Lundi 6 juin 2016

Samedi Evelyne m’a rejoint. Marrakech est en effervescence c’est le « Marrakech du rire »

Après un petit déjeuner typique préparé par Nadia, la femme d’Amine, dimanche sportif. Le seul défaut de cette activité au milieu des arganiers, c’est que quasi systématiquement il y a crevaison. Ce fut encore le cas cette fois !

Le tadelakt est fait dans la chambre N°2 et les branchements sanitaires sont en cours

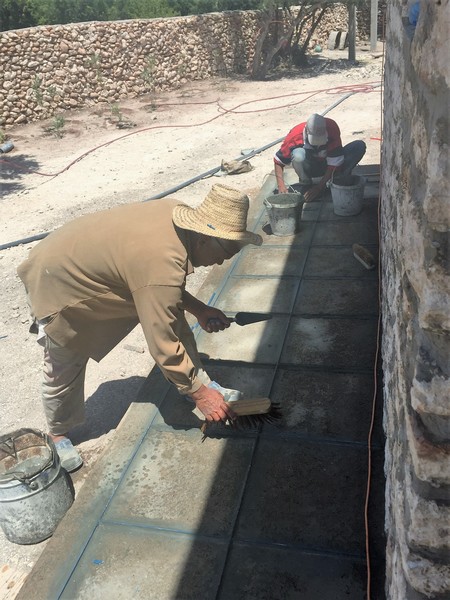

L’équipe mosaïque prépare ses petits carrés autour de la maison

Petite pause sympa chez nos voisins de CLERMONT-FERRAND Jacqueline et Michel qui nous ont reçus avec Anne-Marie et Jacques de DAX. Ils ont récupéré un ânon perdu dans leur propriété appelée « Out of Africa »

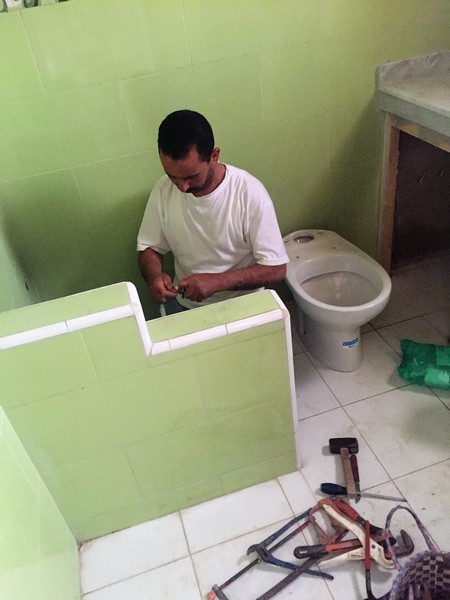

Le plombier raccorde les toilettes sous l’escalier

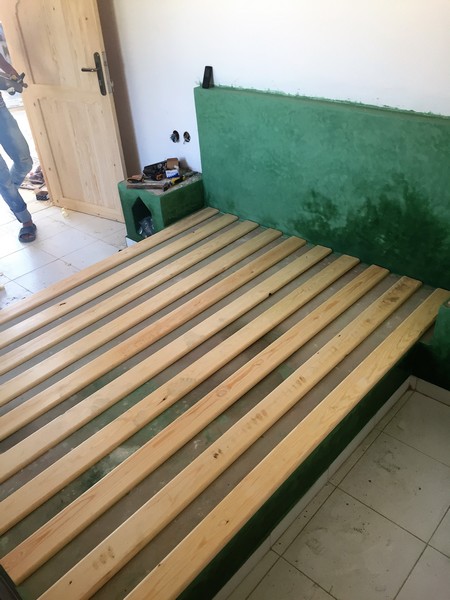

Le menuisier termine la pose des portes du RdC et fixes les « lattes » du lit

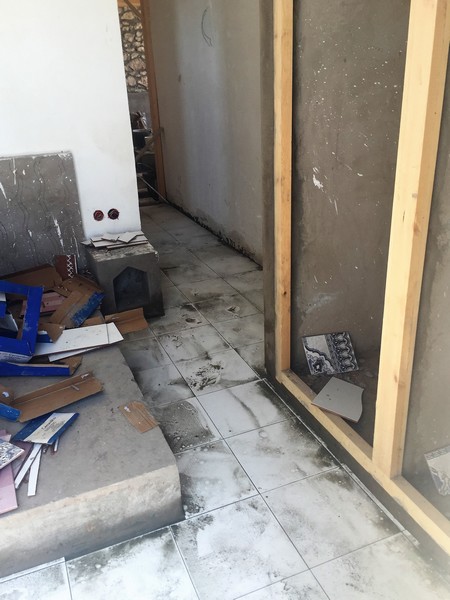

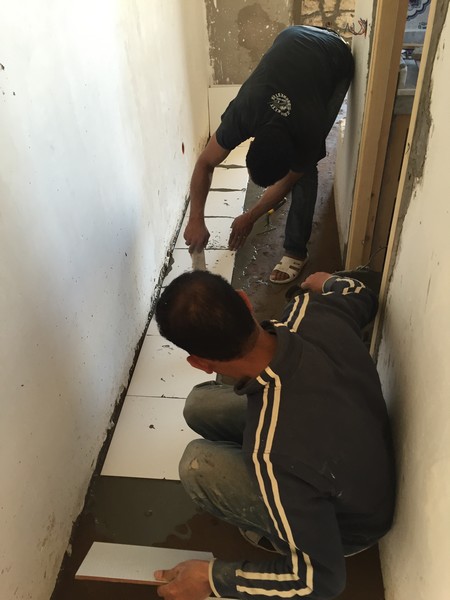

Début du carrelage de l’étage
